ход строительства

1
очередь
100%
2
очередь
100%
3
очередь
100%
4
очередь
99%
5
очередь
90%

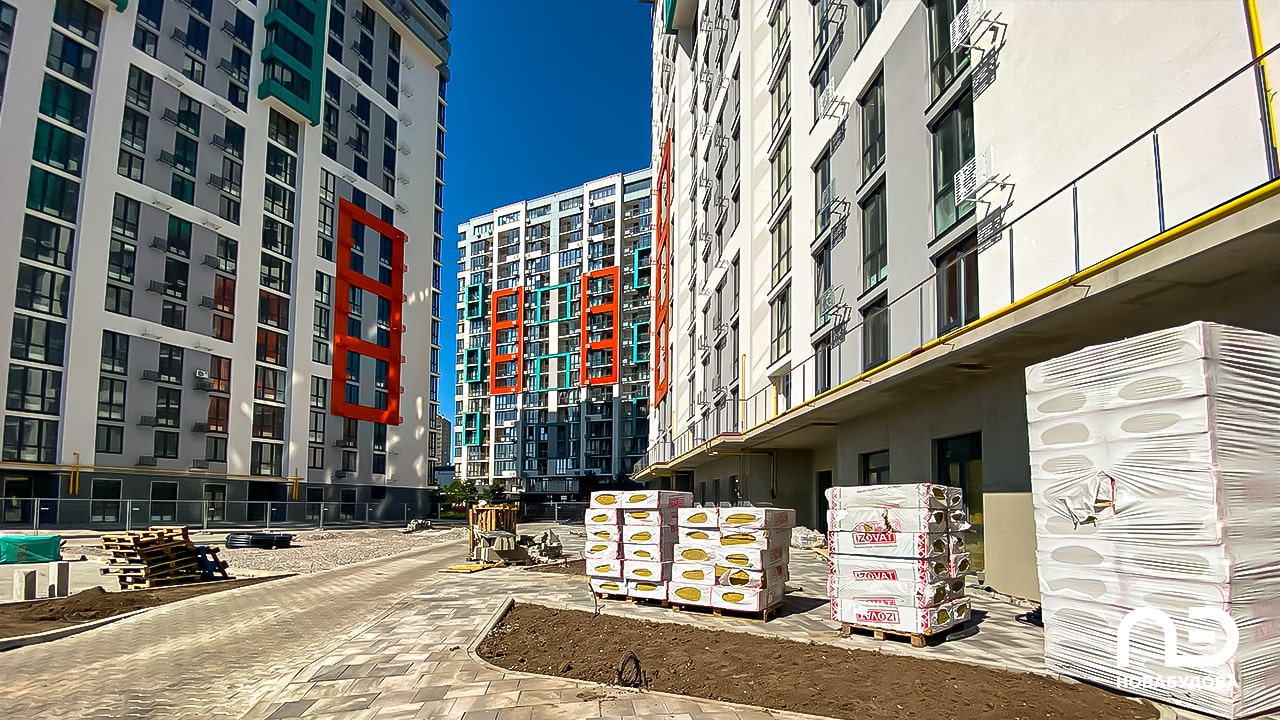

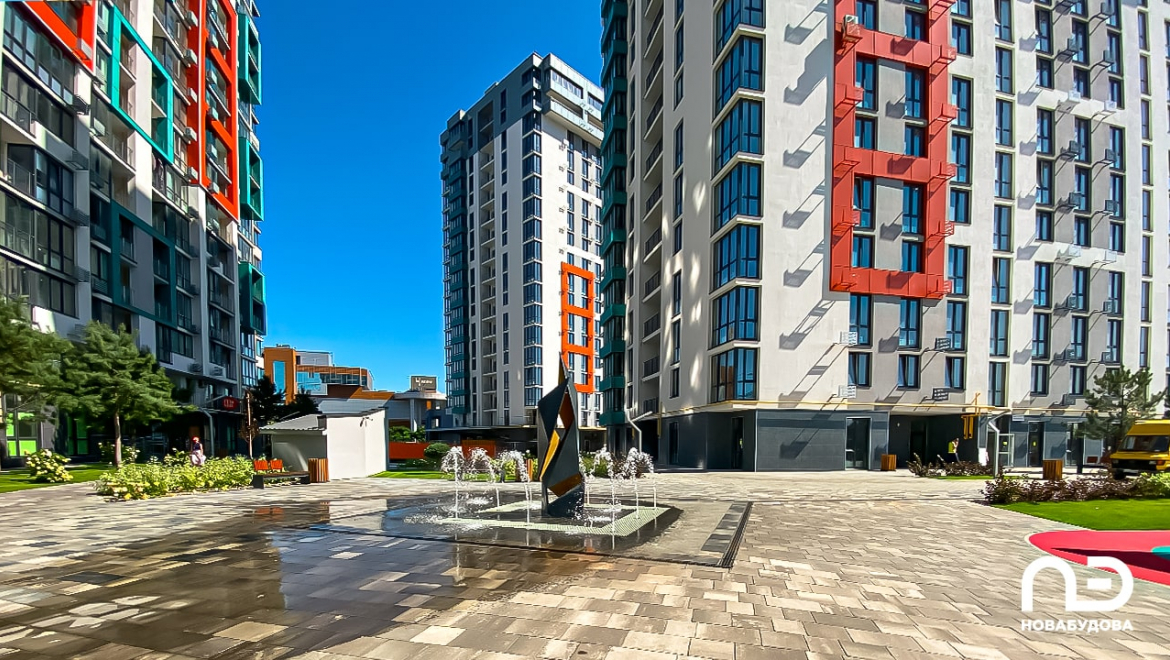

Ход строительства комплекса ЖК "Crystal Avenue", Август 2025

Первая очередь (ул. Оксамытовая, 9-А)

•  дом сдано в эксплуатацию.

Вторая очередь (ул. Оксамытовая, 11-А)

•  дом сдано в эксплуатацию.

Третья очередь (ул. Крышталевая, 1-А)

•  дом сдано в эксплуатацию.

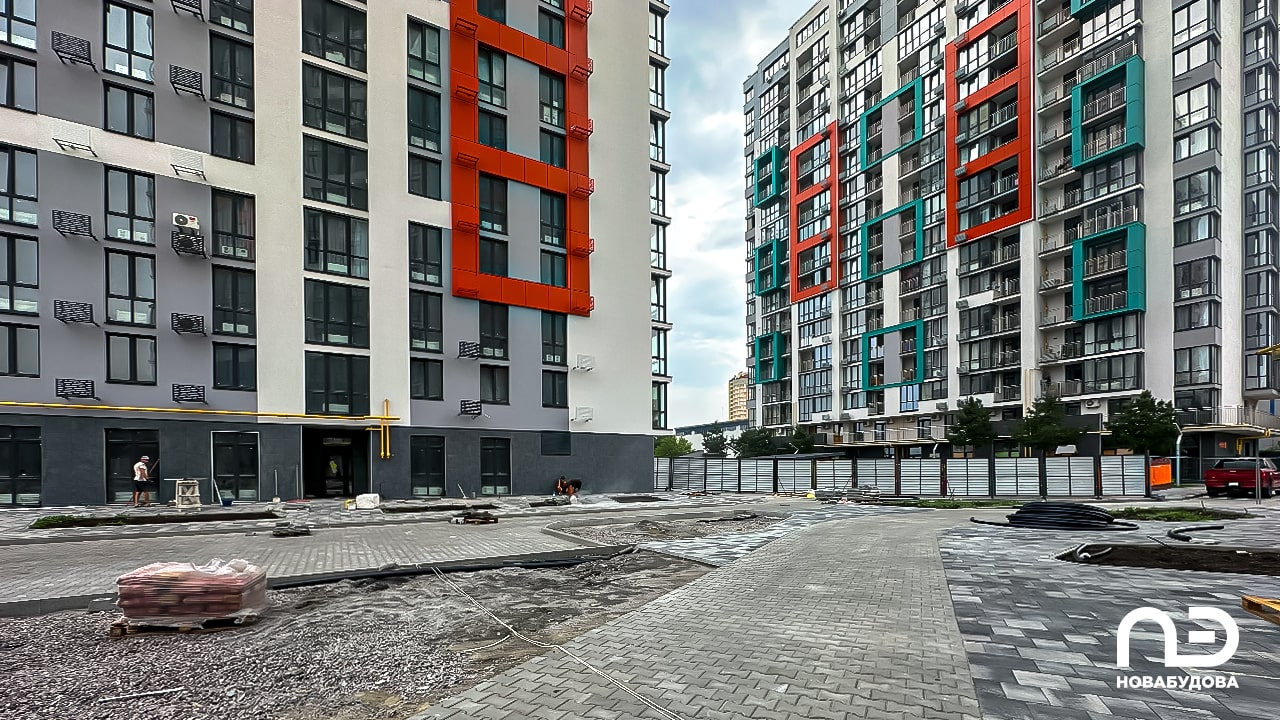

Четвертая очередь (ул. Крышталевая, 1)

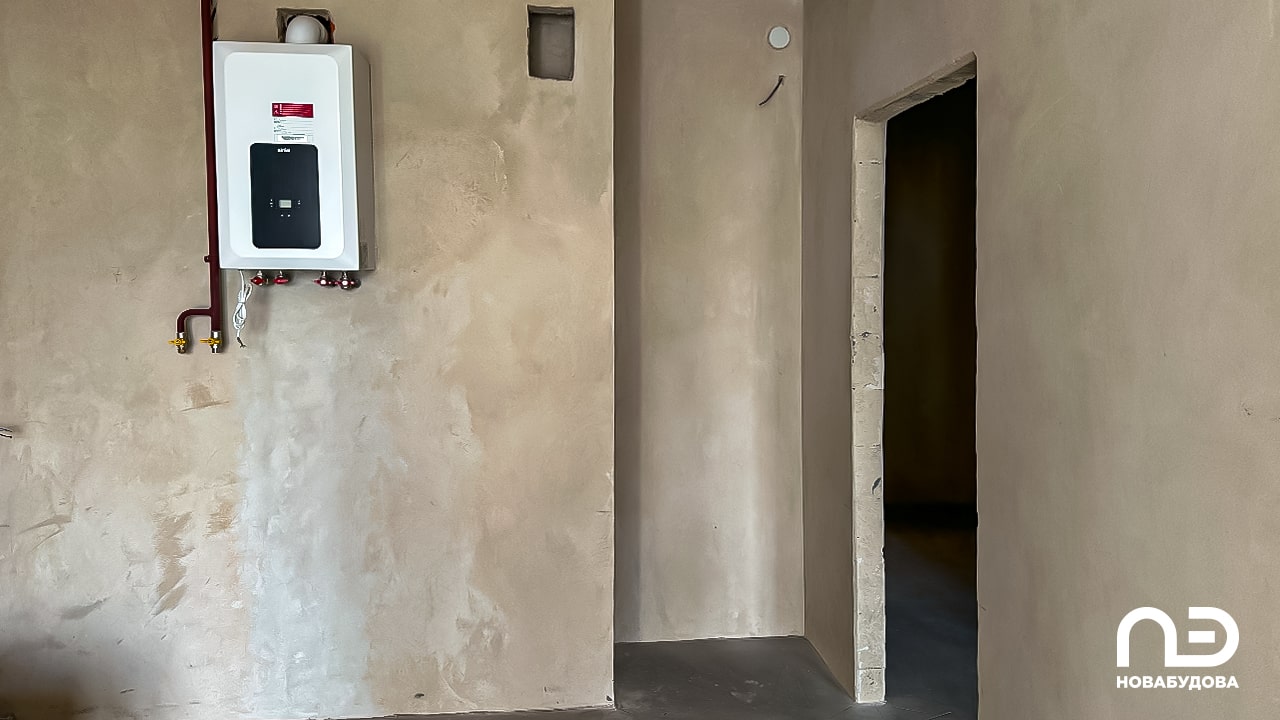

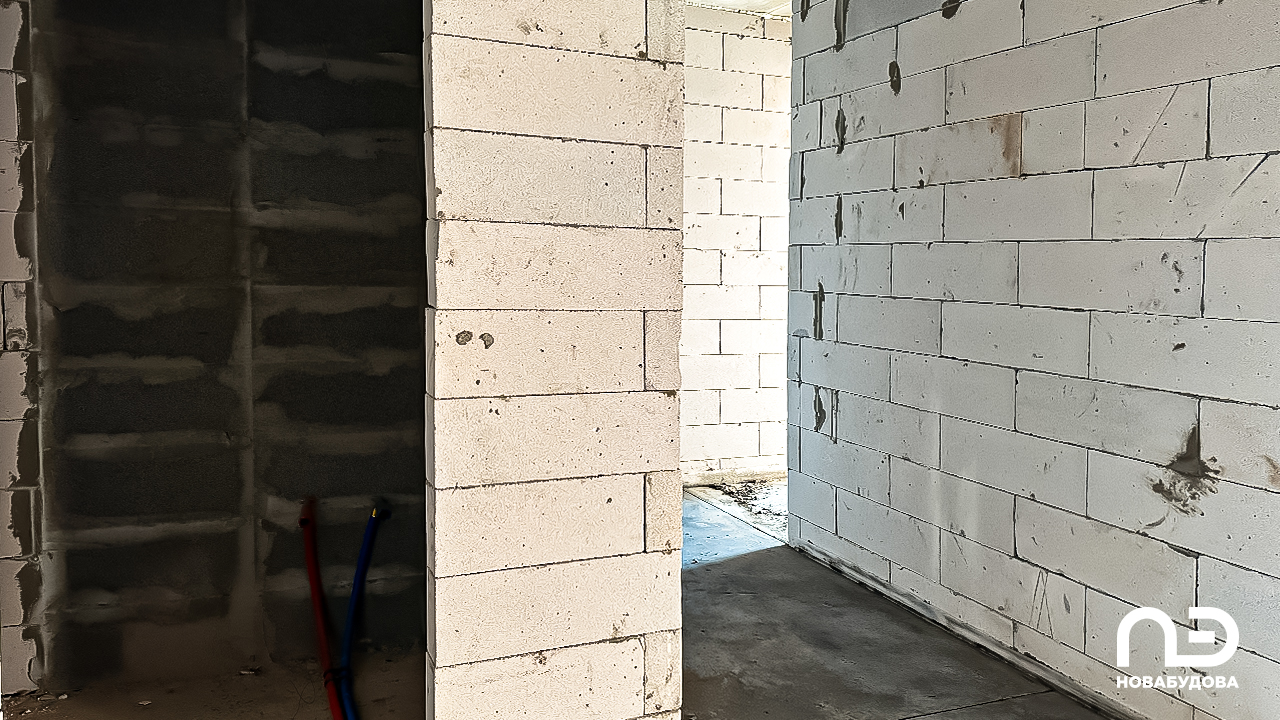

•  завершено подключения газоснабжения;

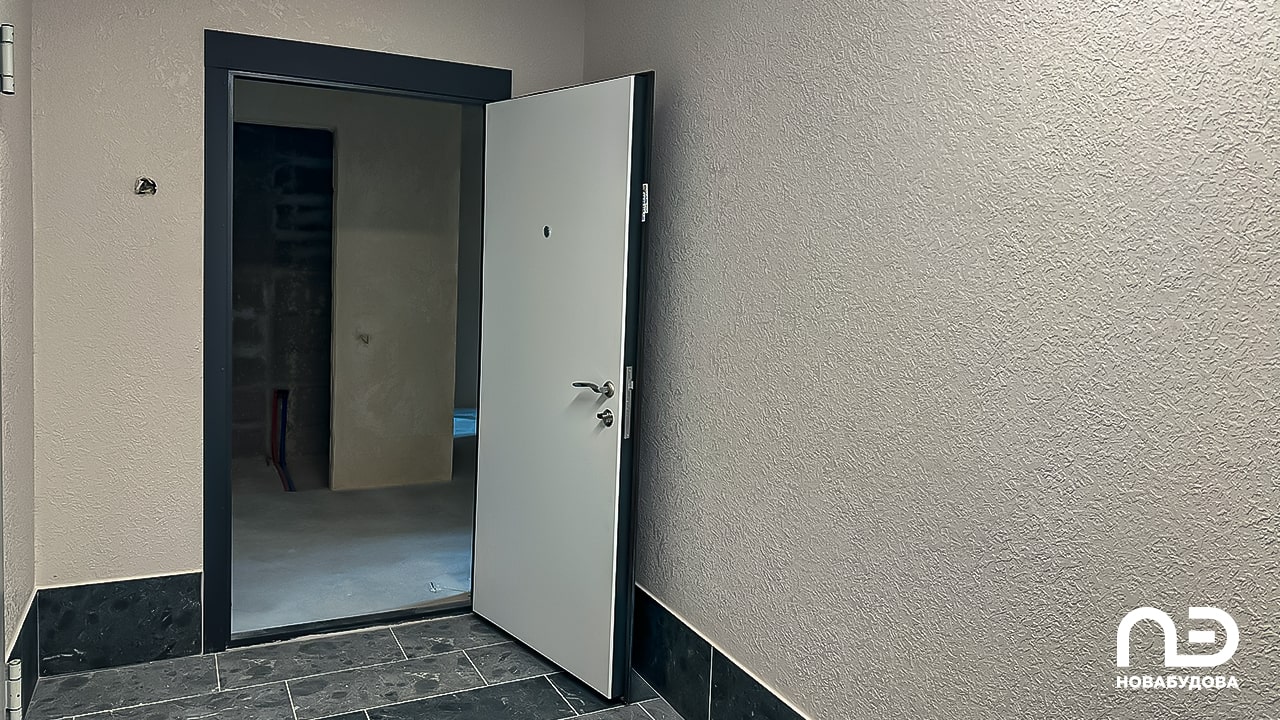

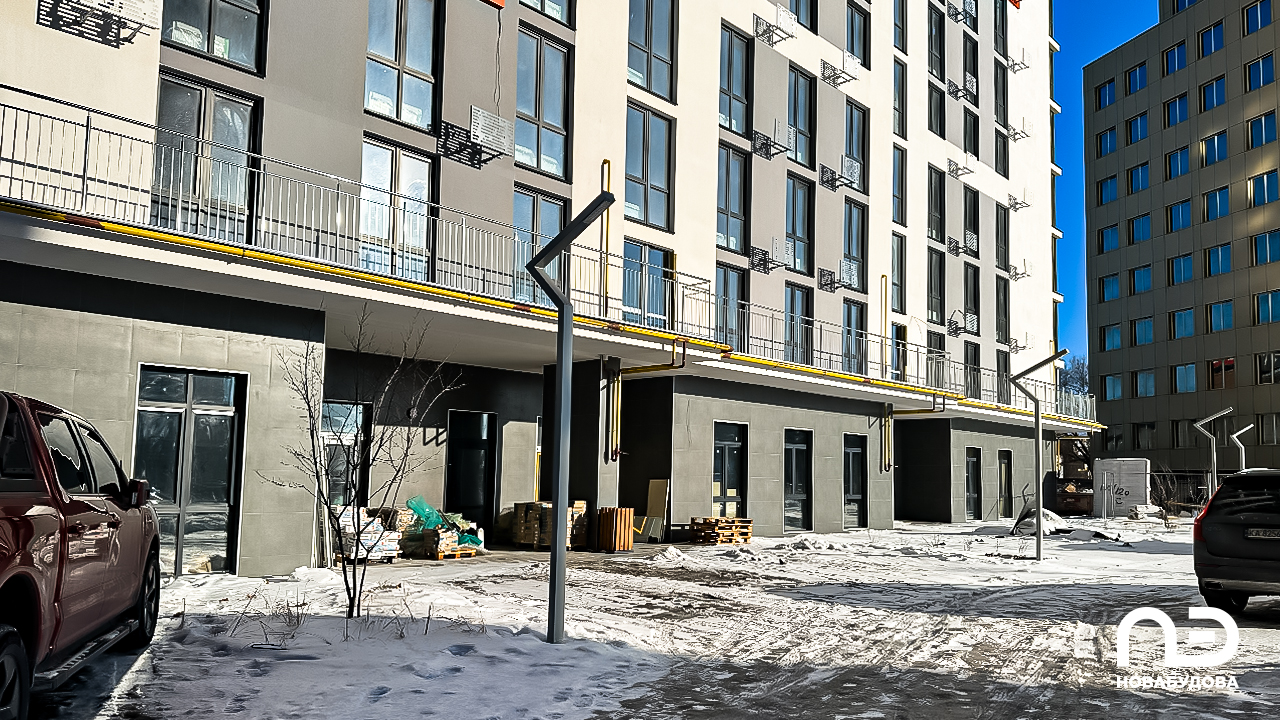

•  продолжается подключения электроснабжения на постоянной схеме и заключение основных договоров.

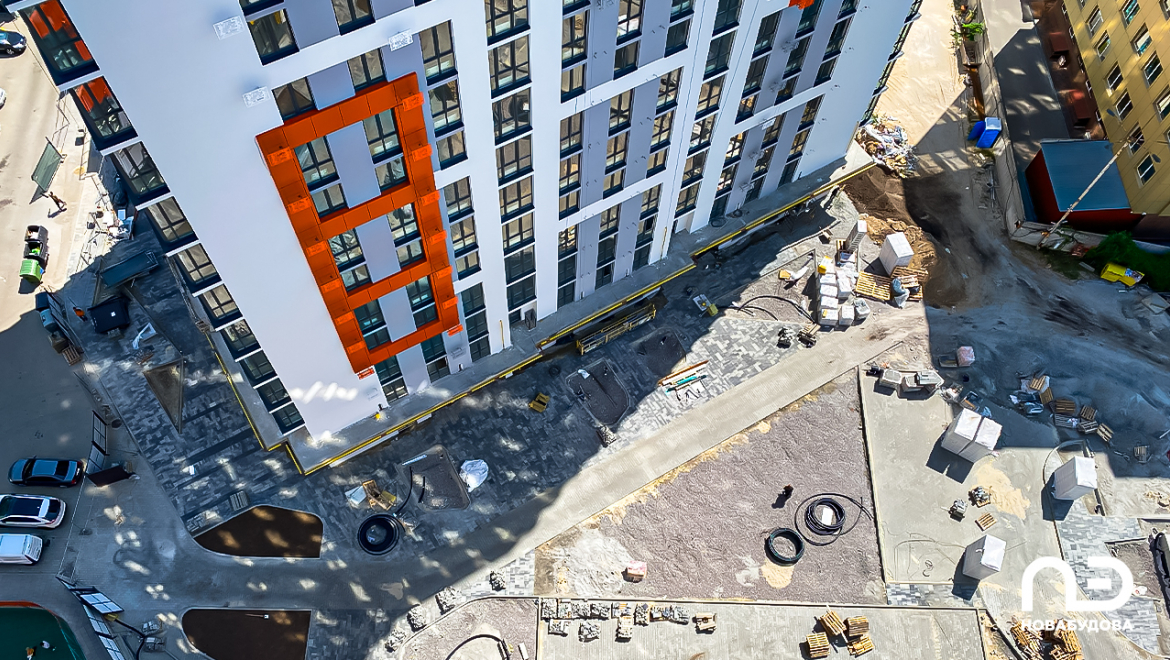

Пятая очередь (ул. Крышталевая, 1-Б)

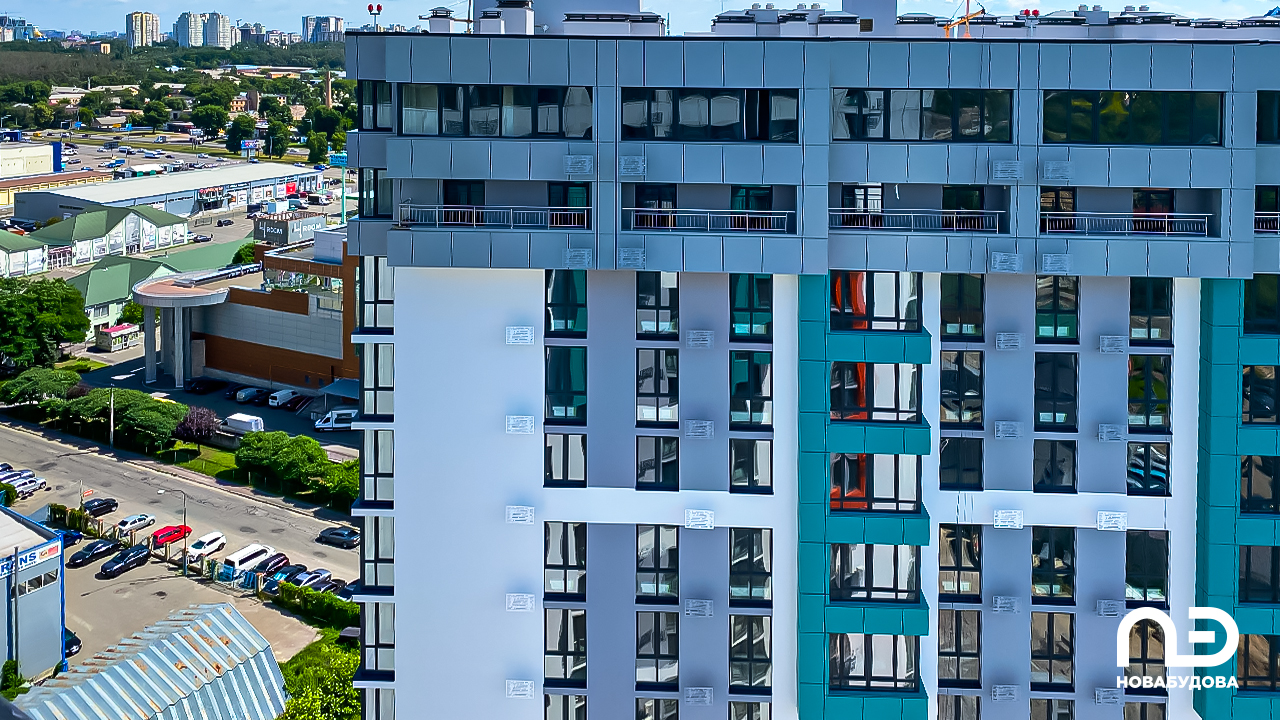

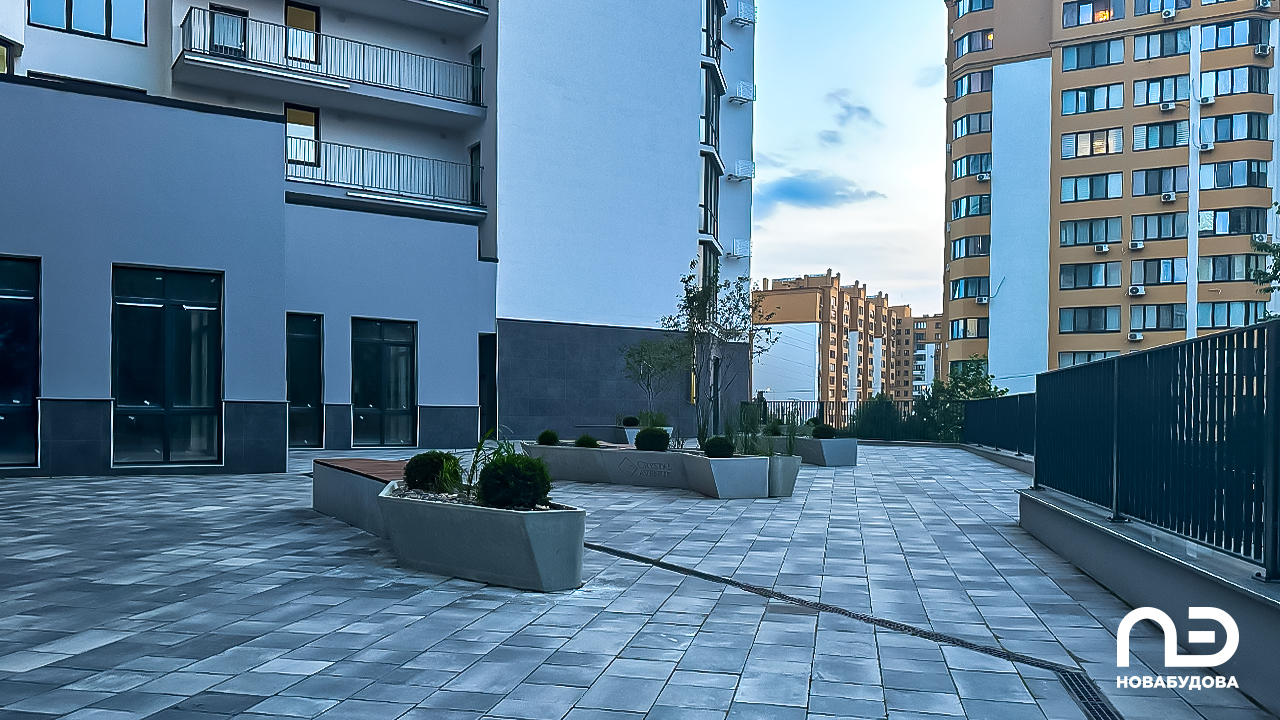

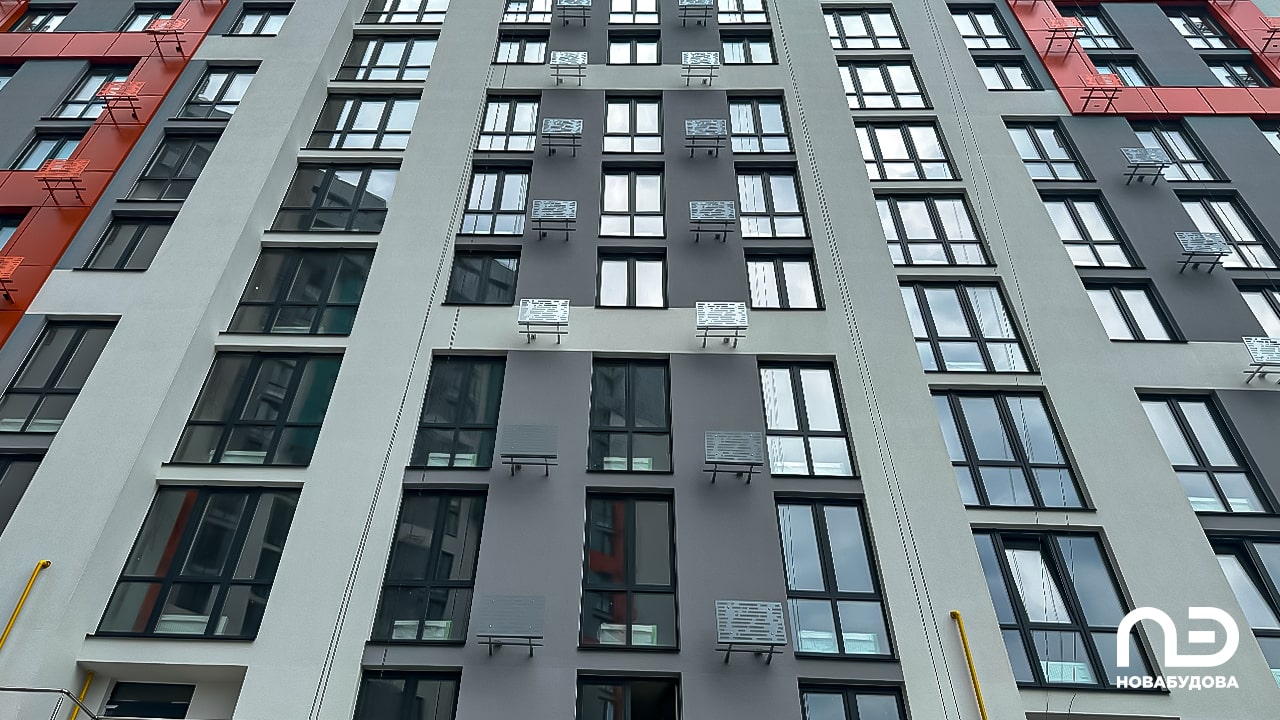

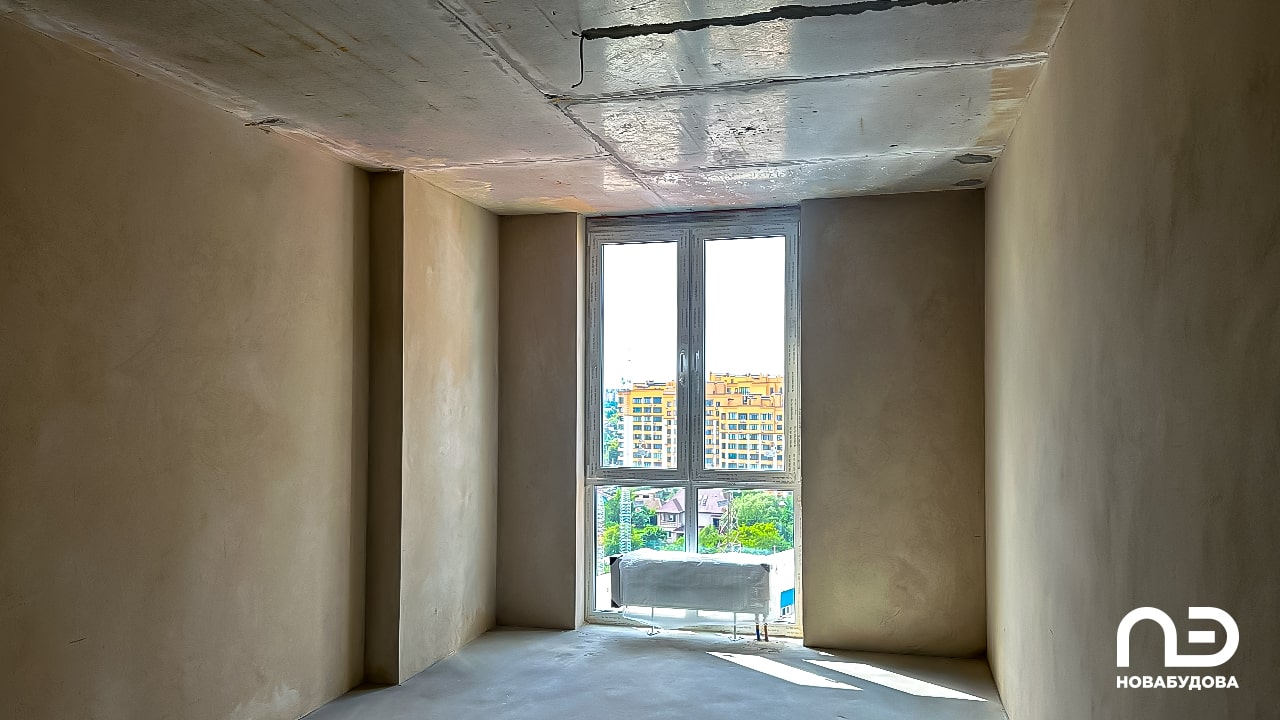

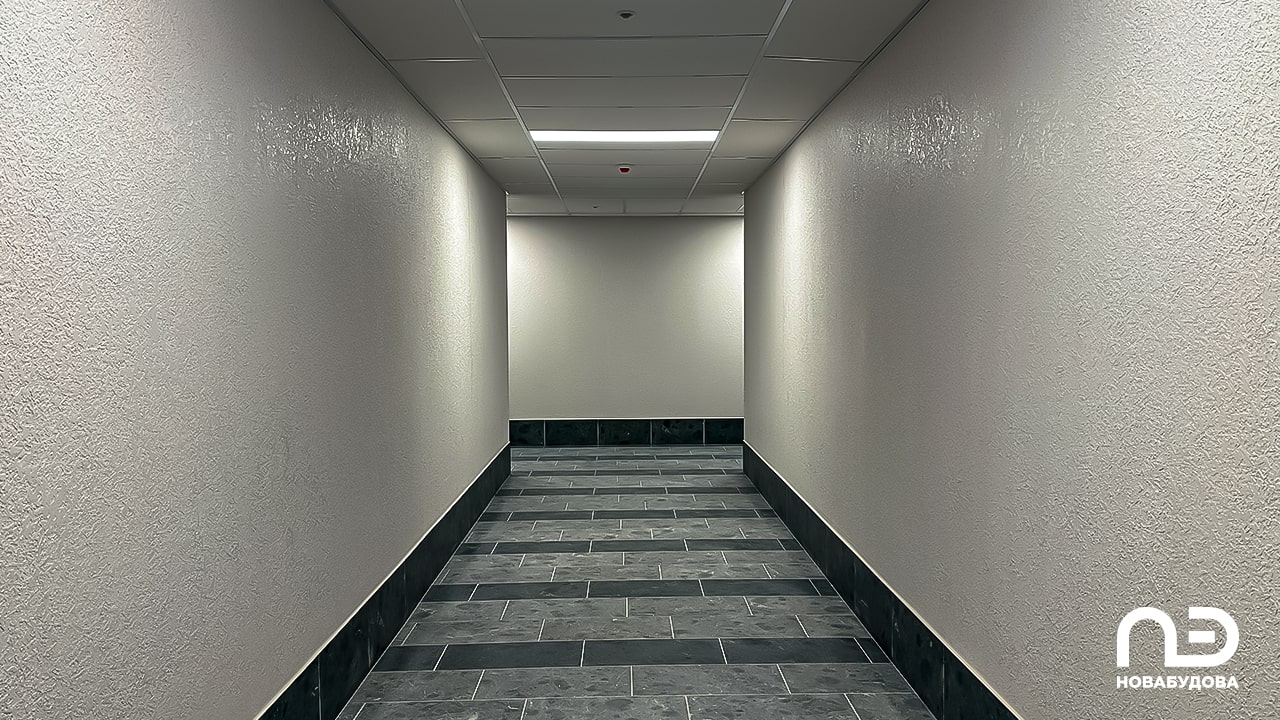

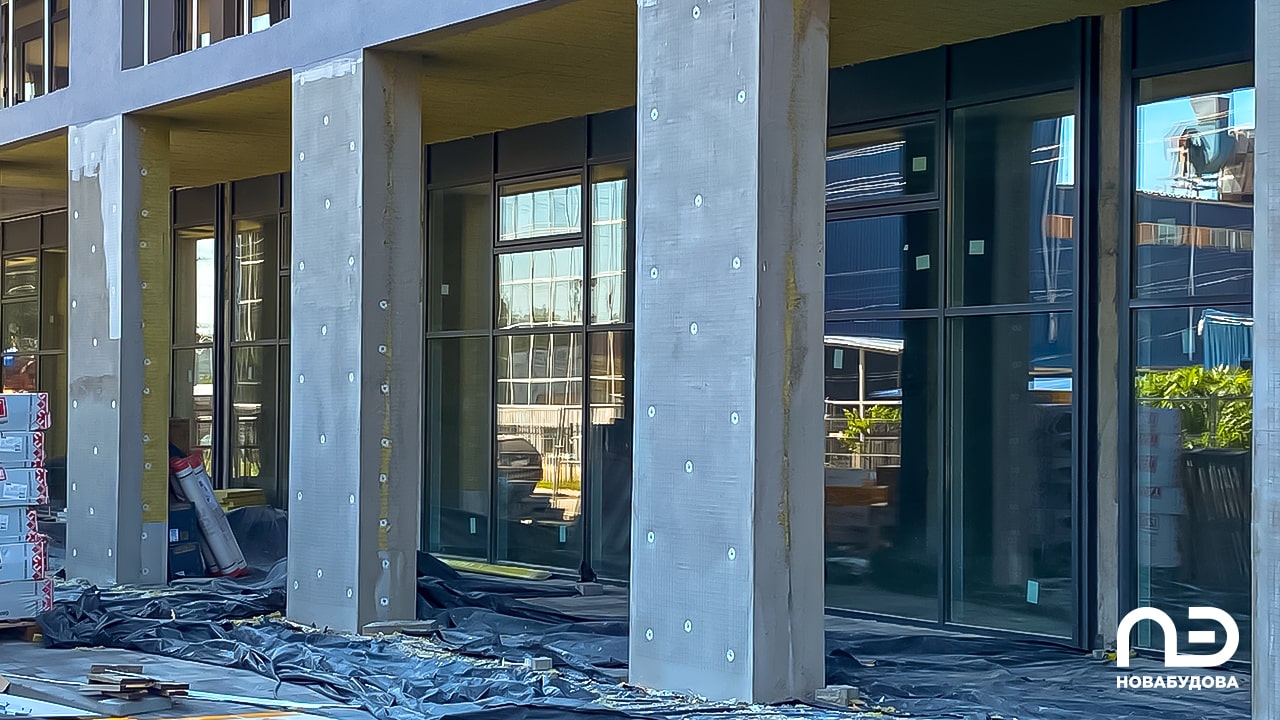

•  завершены фасадные работы, внутренние и электромонтажные работы, финишная уборка МОП и лестничных маршей;

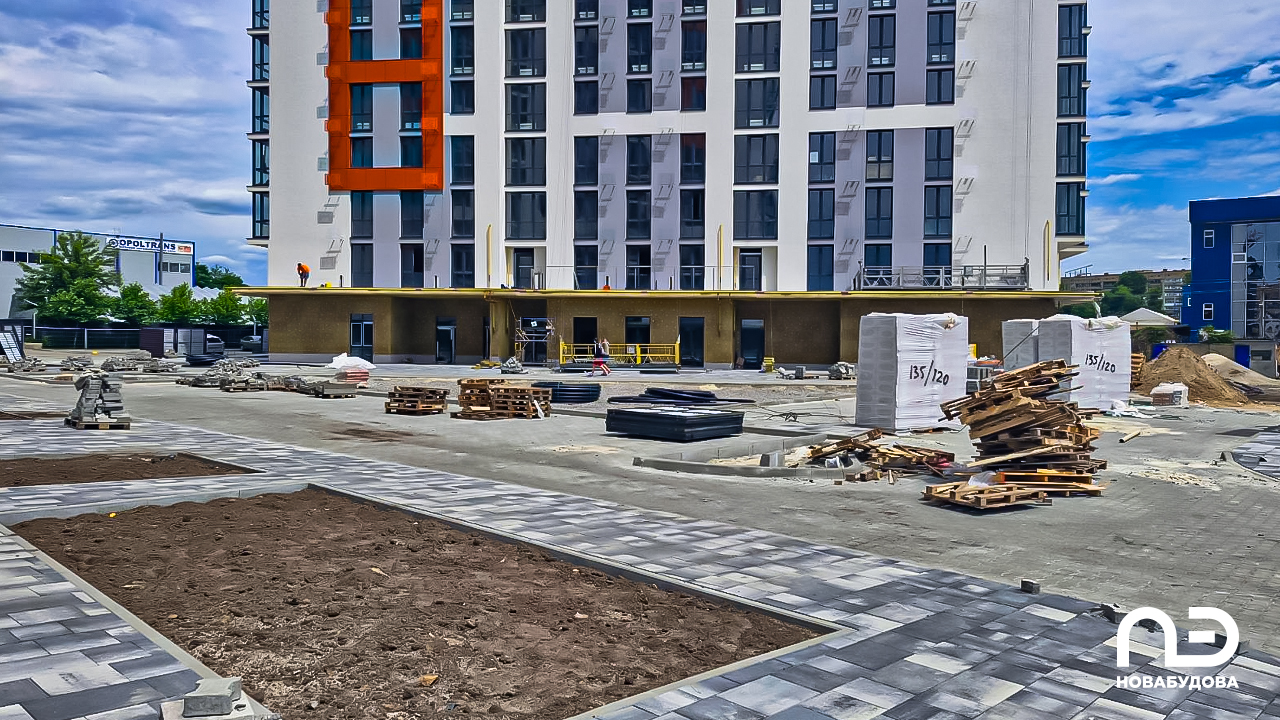

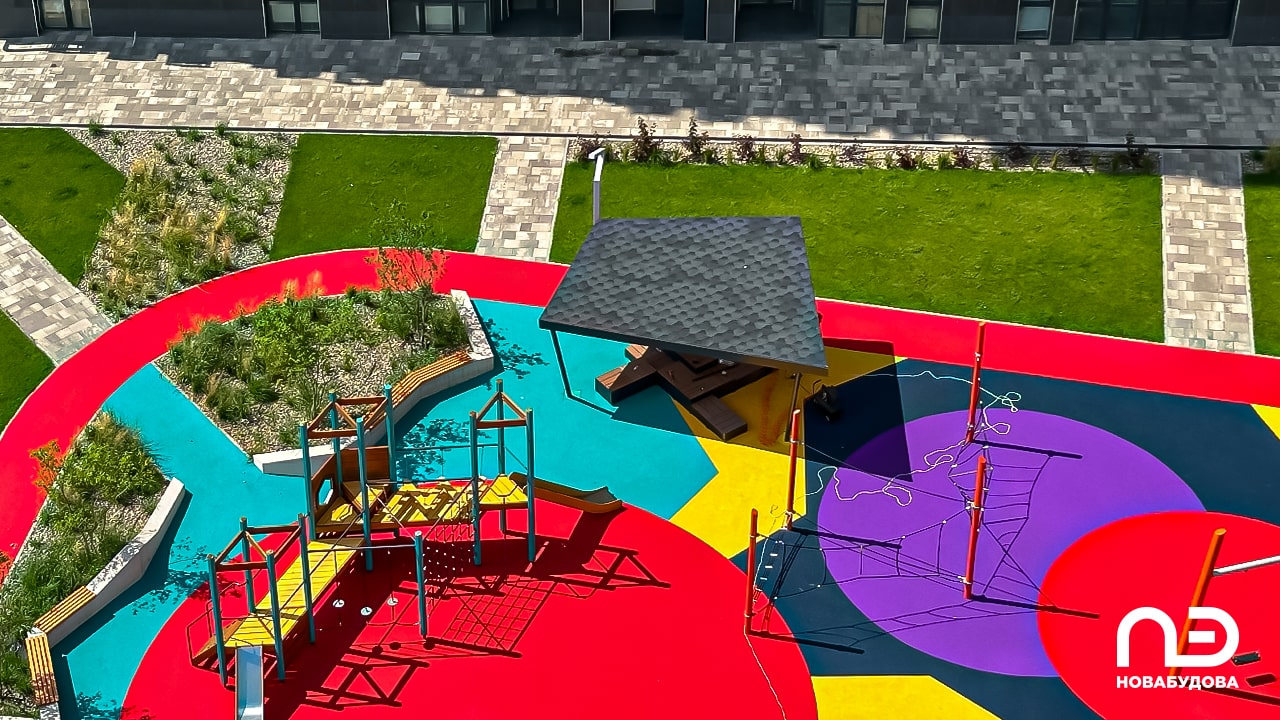

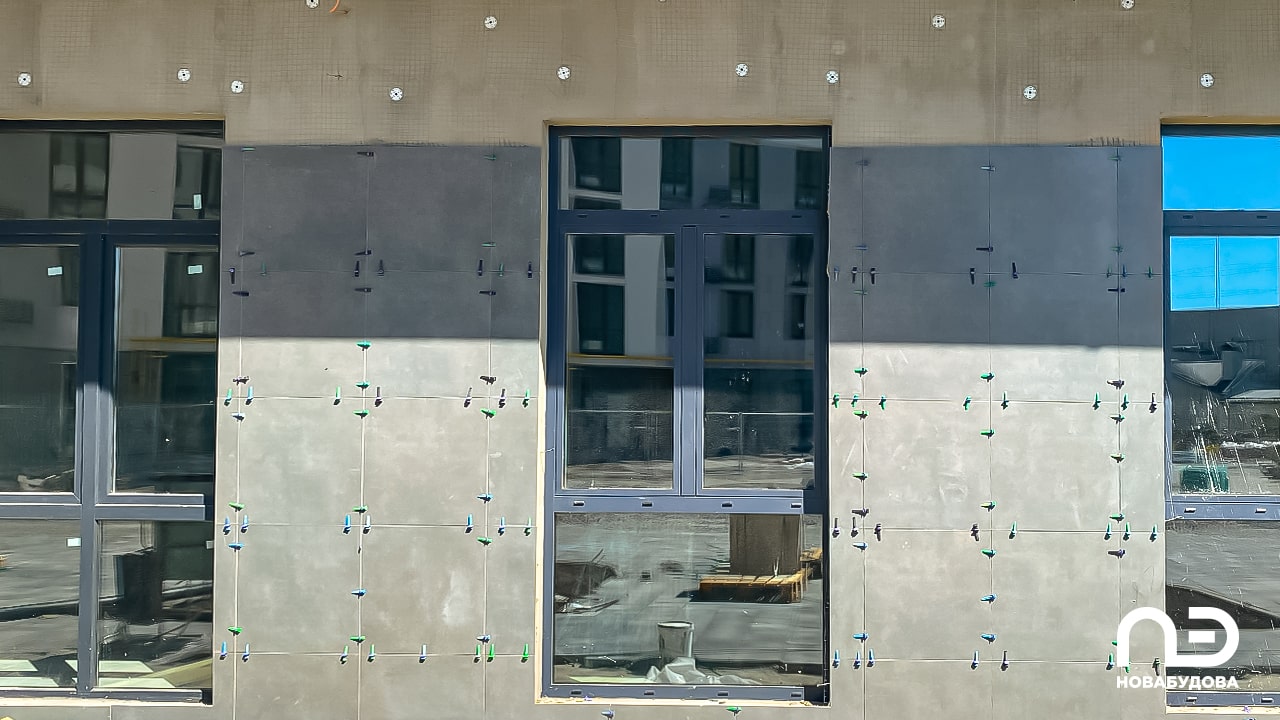

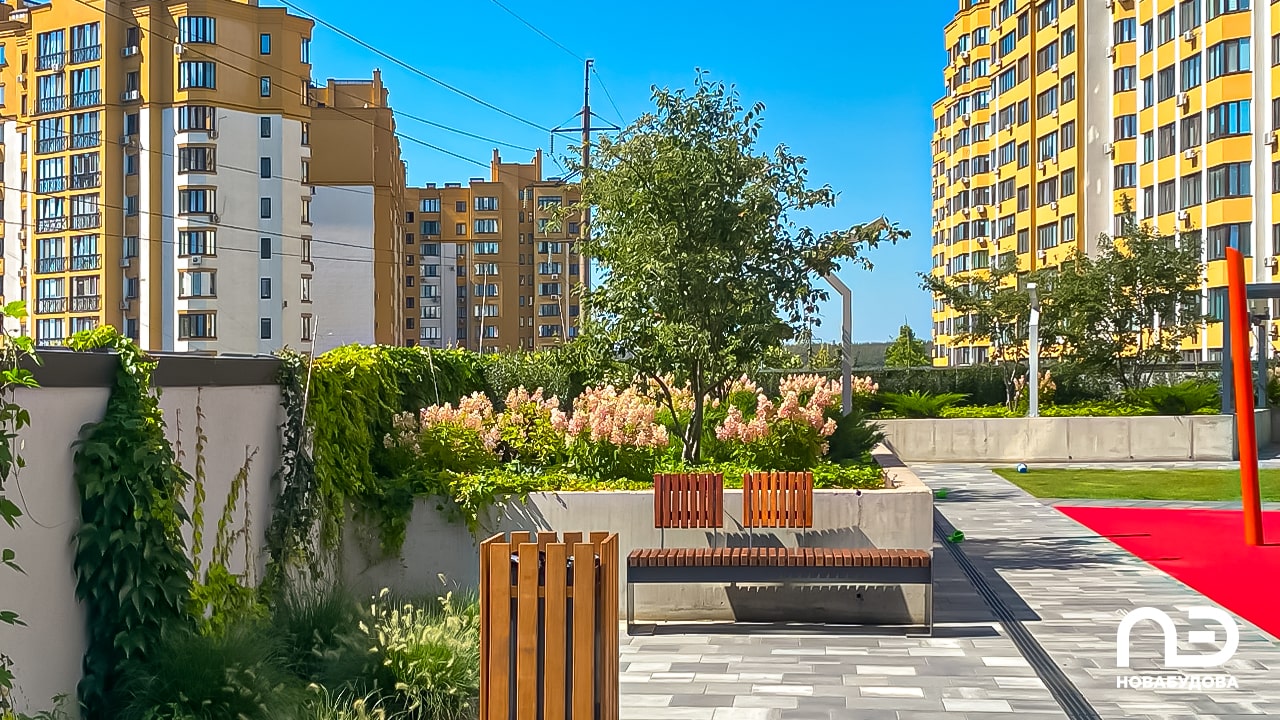

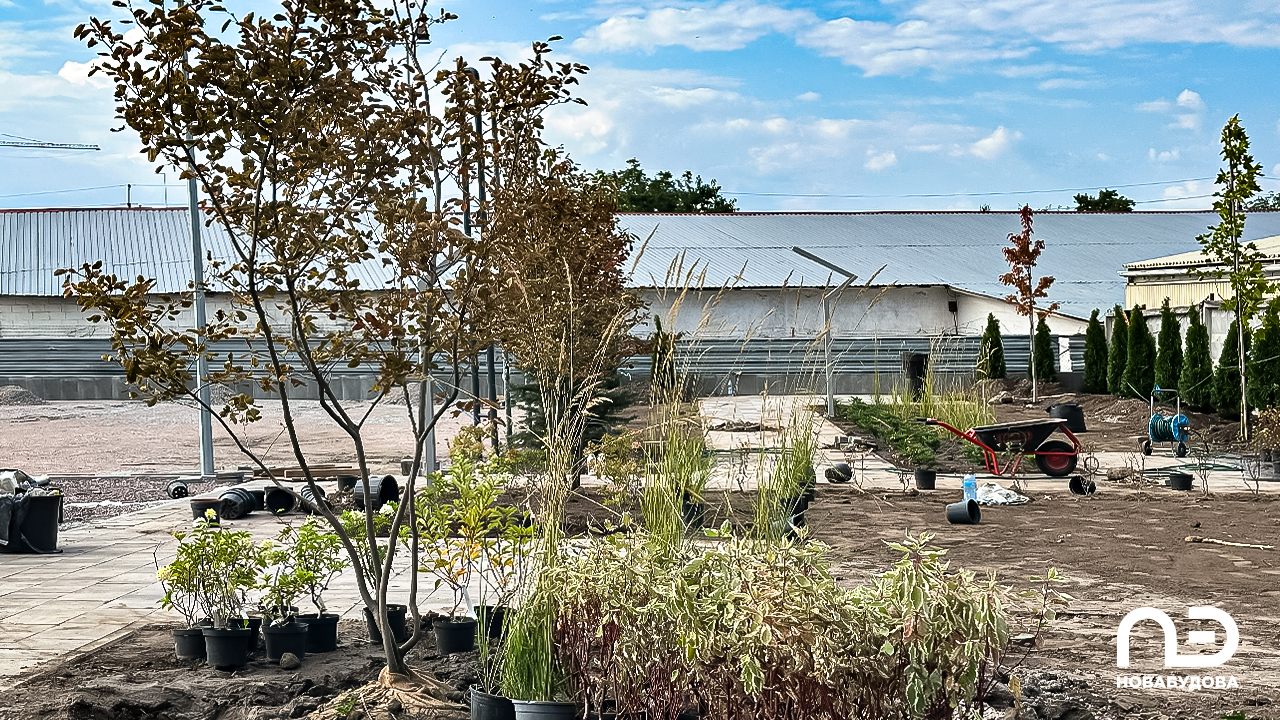

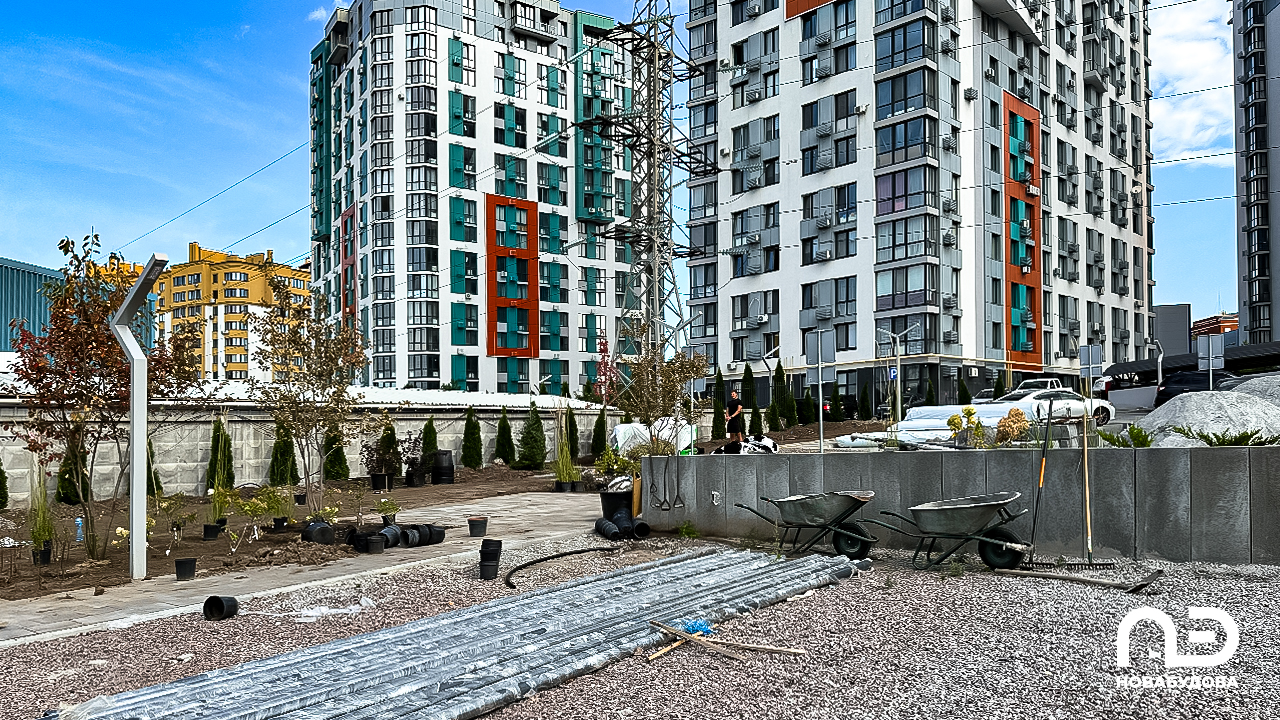

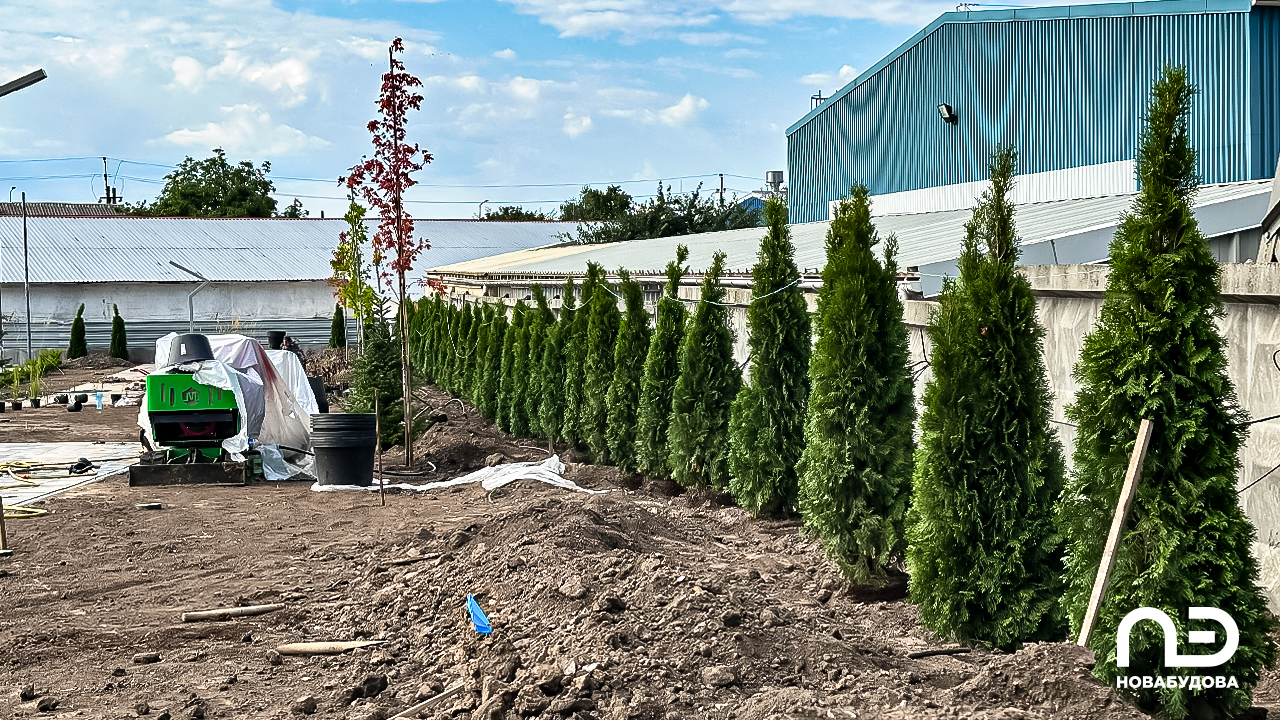

•  продолжаются отделочные работы в холле, обустройство фасада 1 этажа (готово на 80%), обустройство наружного освещения и полива, работы по благоустройству и подготовка к высадке растений, тестирование всех систем дома, подготовка к вводу дома в эксплуатацию;

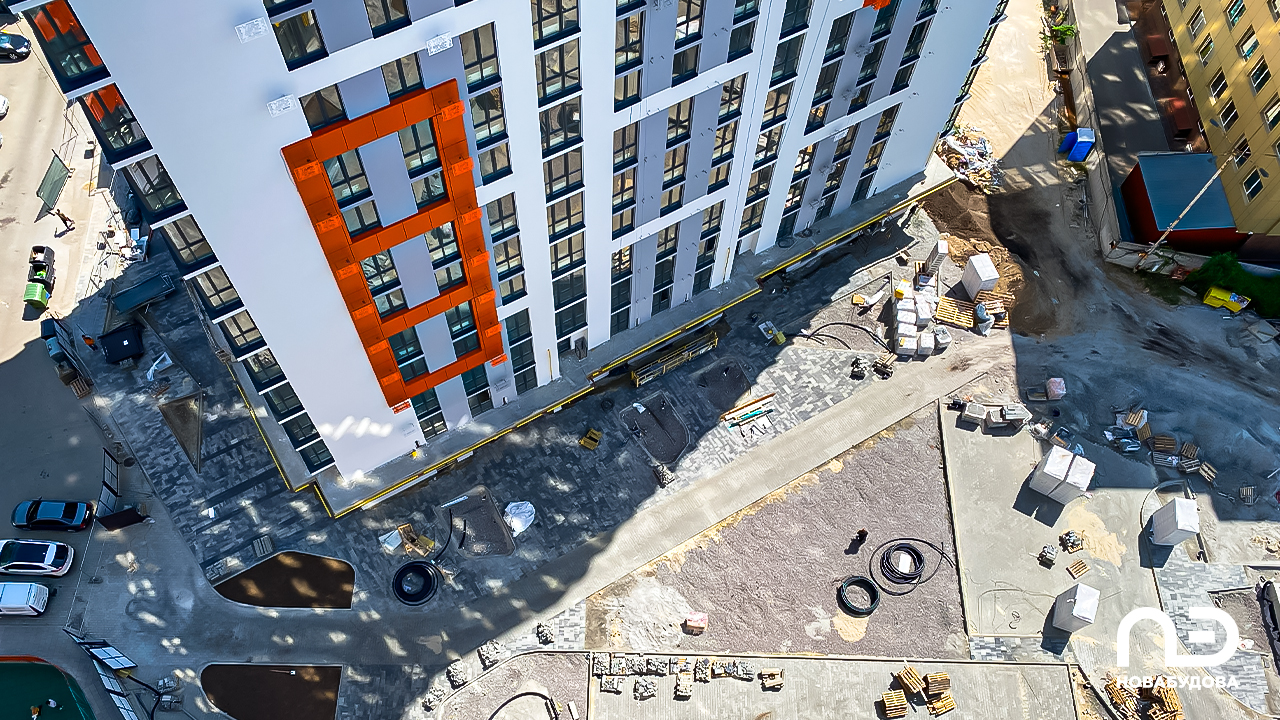

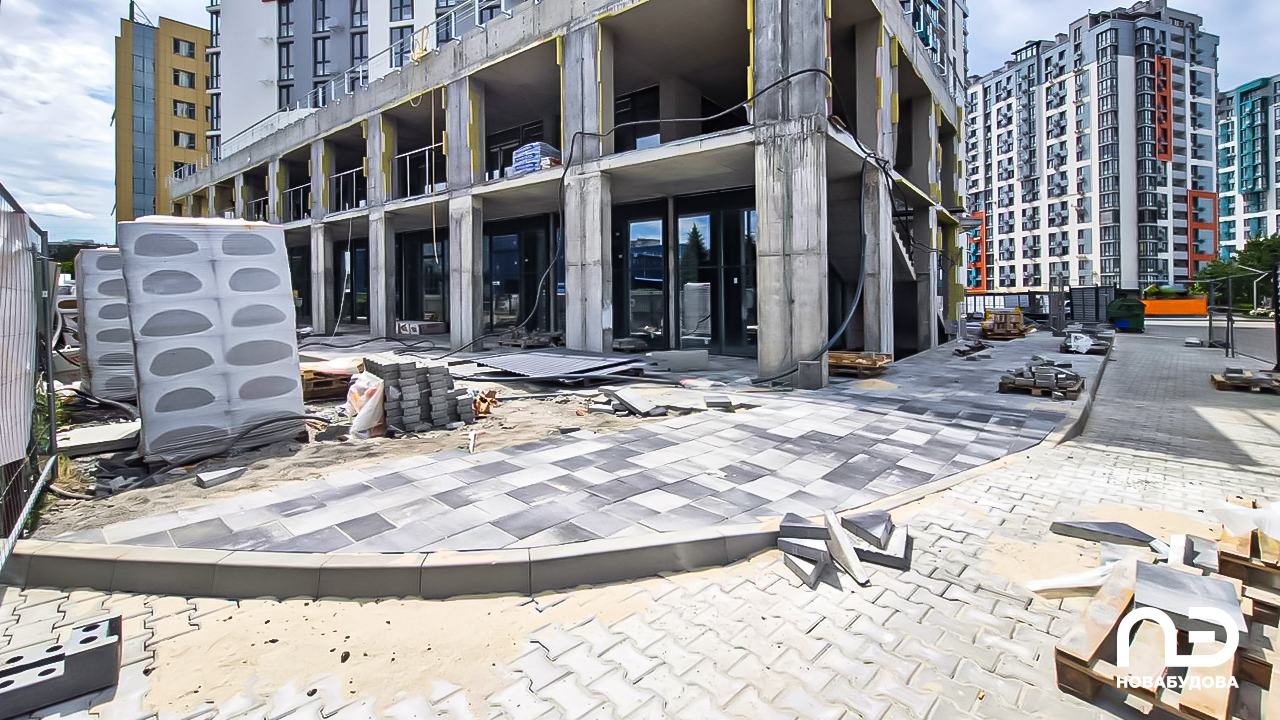

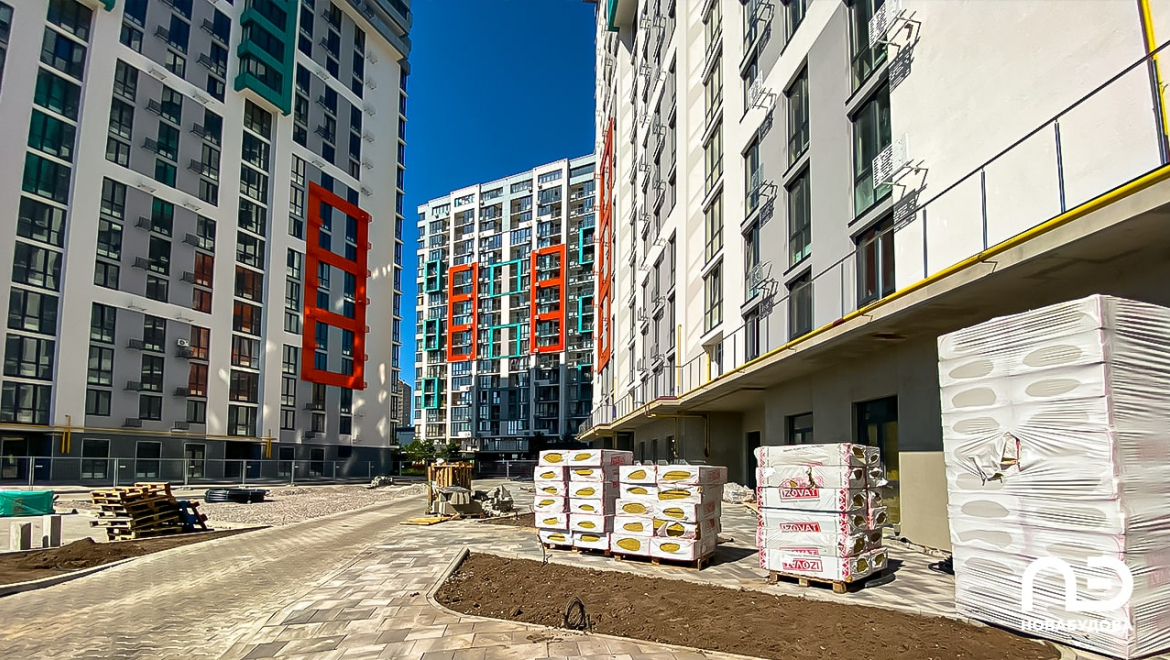

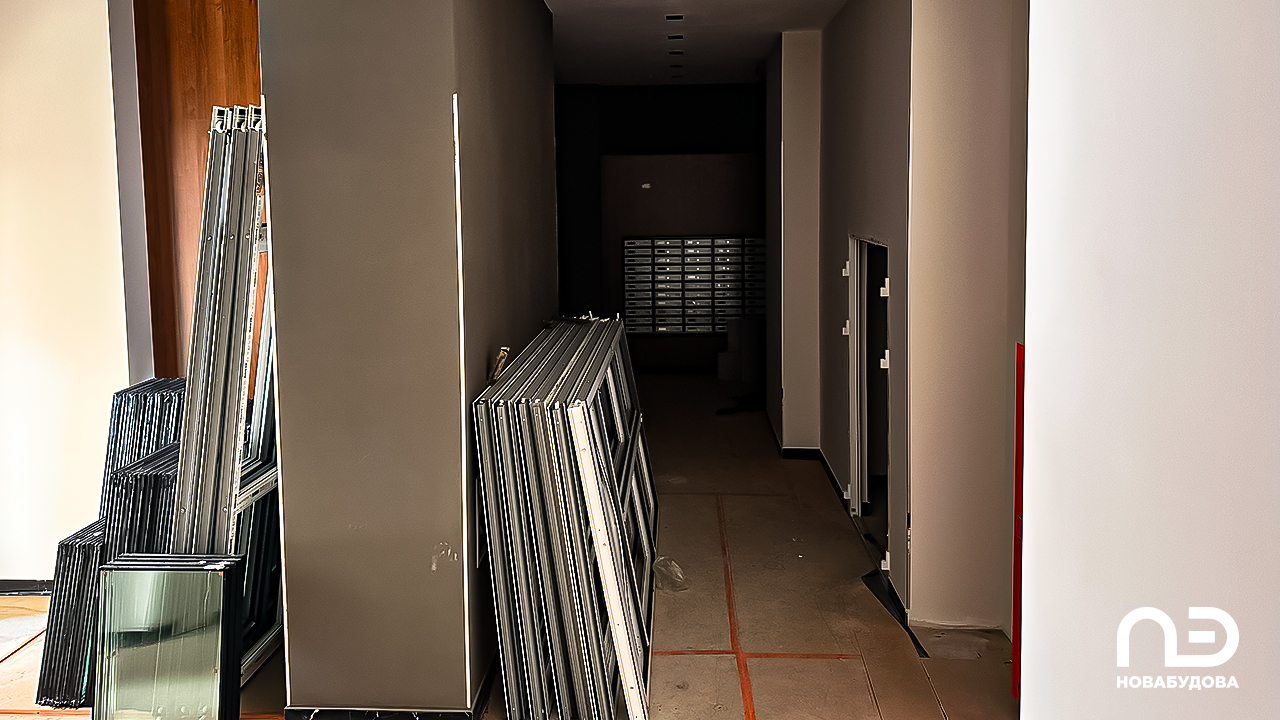

•  в последней части подземного паркинга продолжаются работы по благоустройству, начато обустройство полов и монтаж системы пожарной безопасности.
